Rénover une salle de bain : les étapes dans le bon ordre

Publié le

Rénover une salle de bain : les étapes dans le bon ordre

Refaire une salle de bain, ce n'est pas juste changer le carrelage ou installer une nouvelle douche. C'est un enchaînement précis d'étapes, où l'ordre compte autant que le choix des matériaux. Se tromper de séquence, c'est reposer un carrelage après avoir découvert une fuite, ou peindre un mur qu'il faudra rouvrir pour l'électricité. Voici la marche à suivre, du premier coup de burin jusqu'aux finitions.

Ce qu'il faut retenir

  • L'ordre à respecter : dépose, plomberie/électricité, cloisons et étanchéité, revêtements, sanitaires, finitions.
  • Comptez entre 3 000 € et 10 000 € selon la taille de la pièce et le niveau de finition.
  • Une rénovation complète génère en moyenne 1 à 2 m³ de déchets, en plus des sacs de gravats de démolition.
  • Les gros travaux (plomberie, électricité, étanchéité douche) se font toujours avant la pose des revêtements.

Dans quel ordre faire les travaux de rénovation d'une salle de bain ?

La règle de base : on commence toujours par ce qui va se retrouver caché derrière un mur ou sous un carrelage, et on termine par ce qui se voit. Concrètement, l'ordre logique est le suivant : dépose de l'existant, plomberie et électricité, cloisons et étanchéité, revêtements de sol et de mur, pose des sanitaires, puis finitions et déco. Sauter une étape ou inverser l'ordre est la première cause de surcoût sur ce type de chantier — un artisan qui doit rouvrir un mur fraîchement carrelé pour ajouter une arrivée d'eau oubliée, ça arrive plus souvent qu'on ne le pense.

Avant de vous lancer, prenez le temps de dessiner un plan simple de la pièce avec l'emplacement des arrivées et évacuations d'eau existantes. Cela conditionne l'implantation de la douche, du meuble vasque et des toilettes, et évite de découvrir en cours de chantier qu'un déplacement de canalisation était nécessaire.

Étape 1 : la préparation et la dépose

Tout commence par le retrait de l'ancienne installation : WC, baignoire ou bac de douche, meuble vasque, carrelage mural et au sol. La logique veut qu'on démonte du plafond vers le sol : luminaires et éventuel faux-plafond d'abord, puis les éléments muraux, enfin les sanitaires et le revêtement de sol. Protégez le reste du logement avec des bâches, en particulier le couloir et l'escalier si les gravats doivent transiter par là.

C'est aussi le moment de vérifier l'état du support sous le carrelage déposé : une chape fissurée ou un sol qui sonne creux annonce des travaux supplémentaires à anticiper avant de continuer.

Chantier de rénovation d'une salle de bain avec plomberie apparente et gravats au sol
La phase de dépose met à nu la plomberie et l'électricité existantes avant les nouveaux travaux

Étape 2 : plomberie, électricité et ventilation

Une fois la pièce à nu, place au gros œuvre technique. Le plombier intervient pour créer ou déplacer les arrivées d'eau et les évacuations selon le nouveau plan : douche, baignoire, lavabo, WC. Dans la foulée, l'électricien pose les nouvelles lignes pour l'éclairage, les prises (en respectant les distances de sécurité autour des points d'eau), le chauffage éventuel et la VMC. C'est également à cette étape qu'on installe ou remet aux normes le conduit de ventilation, indispensable pour éviter l'humidité et les moisissures dans une pièce d'eau.

Ces travaux touchant à la sécurité électrique et à l'étanchéité, mieux vaut les confier à des professionnels qualifiés, même si le reste du chantier est fait en auto-rénovation. Une fuite ou un défaut électrique découvert après la pose du carrelage coûte largement plus cher à corriger qu'un contrôle en amont.

Étape 3 : cloisons, isolation et étanchéité

Si le projet prévoit de modifier l'agencement — par exemple abattre une cloison pour agrandir la pièce ou en créer une pour séparer les toilettes — c'est le moment. Notre guide pour démolir une cloison vous-même détaille la méthode et les précautions si vous vous lancez sans artisan.

Vient ensuite la pose du placo hydrofuge sur les murs et le plafond, suivie du tirage des joints. L'étanchéité de la zone douche ou baignoire (système d'imperméabilisation liquide ou natte) est une étape à ne surtout pas négliger : c'est elle qui évite les infiltrations dans la dalle et chez le voisin du dessous si la salle de bain est à l'étage.

Étape 4 : carrelage, sol et peinture

Le carrelage au sol se pose en général avant celui des murs de douche, pour garantir une bonne jonction en pied de paroi. Le receveur de douche ou la baignoire est souvent installé à ce stade, avant le carrelage mural environnant, afin d'ajuster les découpes au plus près. Une fois les surfaces carrelées posées et les joints secs, place à la peinture sur les zones non carrelées : privilégiez une peinture spécifique pièces humides, plus résistante à la condensation.

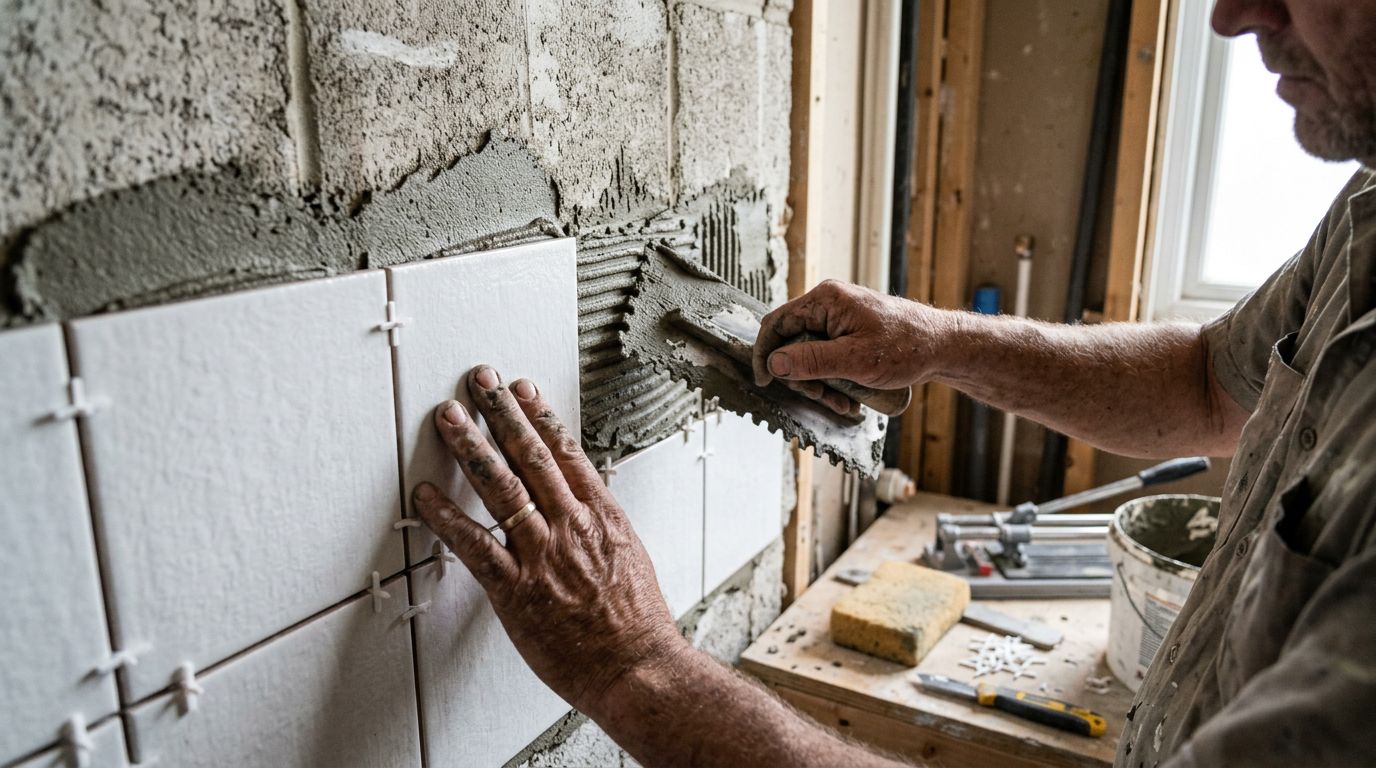

Artisan posant du carrelage mural pendant la rénovation d'une salle de bain
La pose des revêtements intervient une fois la plomberie, l'électricité et l'étanchéité terminées

Étape 5 : la pose des sanitaires et de la robinetterie

Meuble vasque, WC, robinetterie de douche et de lavabo, porte de douche ou pare-baignoire : ces éléments se posent une fois les revêtements en place et secs. C'est aussi le moment d'installer les luminaires et le miroir. Terminez par un cordon de silicone sanitaire sur tous les joints en contact avec l'eau — plan de travail, tour de baignoire, base de douche — pour garantir l'étanchéité dans la durée.

Prenez le temps de vérifier l'alignement du meuble vasque par rapport au miroir et de tester chaque robinetterie avant de considérer l'étape terminée : un léger défaut de pression ou une fuite au raccord se corrige beaucoup plus facilement à ce stade qu'une fois le siphon caché derrière le meuble fixé au mur.

Étape 6 : finitions, rangements et déco

Dernière ligne droite : fixation des étagères et rangements, pose des accessoires (porte-serviettes, barre de douche, distributeur), puis les touches déco qui font la différence — plantes, textiles, éclairage d'appoint. C'est aussi l'occasion de faire un dernier contrôle : test des évacuations, vérification des joints, mise en route de la VMC.

Les erreurs à éviter pendant la rénovation

La première erreur, déjà évoquée, consiste à inverser l'ordre des travaux : poser un revêtement avant d'avoir validé l'emplacement définitif des arrivées d'eau et des prises électriques. La deuxième, tout aussi fréquente, est de sous-estimer le temps de séchage de l'étanchéité sous carrelage — certains produits demandent plusieurs jours avant de pouvoir carreler par-dessus sans risque de fissure. Carreler trop tôt revient à fragiliser toute l'étanchéité du receveur de douche.

Autre piège classique : négliger la ventilation. Une salle de bain mal ventilée, même repeinte à neuf, voit réapparaître moisissures et traces d'humidité en quelques mois si la VMC n'a pas été vérifiée ou remise aux normes. De même, choisir un carrelage de sol antidérapant (classe R10 minimum) est souvent oublié au profit de l'esthétique, alors que c'est un critère de sécurité, en particulier autour de la douche.

Enfin, beaucoup de particuliers découvrent trop tard l'ampleur des déchets générés et improvisent l'évacuation en dernière minute, avec plusieurs allers-retours en voiture vers la déchetterie. Anticiper ce poste dès le planning du chantier — au même titre que la commande du carrelage ou la réservation du plombier — évite un blocage de dernière minute quand la benne à sacs déborde et que le chantier doit continuer.

Combien de gravats une rénovation de salle de bain génère-t-elle ?

C'est le point que beaucoup de guides de rénovation oublient : où vont tous ces déchets ? Pour une salle de bain de taille standard, comptez généralement l'équivalent de 15 à 20 sacs à gravats pour le carrelage et la faïence déposés, auxquels s'ajoutent 1 à 2 m³ d'encombrants si vous changez aussi la baignoire, le meuble ou les WC. Les gravats de carrelage et de chape pèsent lourd — généralement 600 à 800 kg par m³ — ce qui rend leur transport à la déchetterie en plusieurs voyages de coffre de voiture peu réaliste au-delà d'une petite dépose ponctuelle.

Pour une rénovation classique sans gros œuvre annexe, une benne de 3 m³ pour une rénovation de salle de bain classique suffit la plupart du temps. Si le chantier est plus lourd — dépose de baignoire, de cloison ou de chape complète — mieux vaut voir plus large avec une benne de 5 m³ si vous retirez aussi la baignoire et le meuble vasque, histoire d'éviter une seconde rotation en cours de chantier. Attention toutefois : tous les déchets ne sont pas acceptés pêle-mêle dans une benne classique, notamment certains isolants ou pots de peinture entamés. Le détail des déchets de salle de bain acceptés dans une benne vous évite un refus de collecte au moment du retrait.

Combien coûte une rénovation de salle de bain en 2026 ?

Les fourchettes constatées vont généralement de 3 000 € pour un simple rafraîchissement (peinture, sanitaires, robinetterie) à 10 000 € et plus pour une rénovation complète avec déplacement de cloisons, création d'une douche à l'italienne ou changement complet de plomberie. Ces montants varient fortement selon la surface de la pièce, la gamme des matériaux choisis et le fait de faire appel ou non à un professionnel pour l'ensemble du chantier.

Pour donner un ordre de grandeur, la plomberie et l'électricité représentent souvent le poste le plus lourd (main-d'œuvre comprise), suivi par le carrelage et sa pose, puis les sanitaires et la robinetterie. Le poste évacuation des déchets est souvent sous-estimé dans les devis, alors qu'il représente un coût réel, surtout si le chantier est mené par un artisan qui facture le transport en déchetterie à l'heure ou au voyage. Prévoir la location d'une benne en amont permet généralement de mieux maîtriser ce poste et d'éviter les allers-retours, tout en libérant le chantier des gravats au fur et à mesure plutôt que de les laisser s'entasser dans le jardin ou l'entrée.

Si vous préparez votre chantier, autant sécuriser l'évacuation dès le départ plutôt que d'improviser une fois la benne à sacs pleine. Vous pouvez recevoir un devis benne gratuit en 2 minutes pour caler la livraison sur le début des gros travaux.

Questions fréquentes

Quel est le bon ordre des travaux pour rénover une salle de bain ?
L'ordre à respecter est le suivant : dépose de l'existant, plomberie et électricité, cloisons et étanchéité, pose des revêtements (carrelage, peinture), installation des sanitaires et de la robinetterie, puis finitions et déco. On travaille toujours du plus caché vers le plus visible.
Par où commencer pour refaire sa salle de bain ?
Commencez par établir un plan précis de la pièce avec l'emplacement des arrivées et évacuations d'eau, puis procédez à la dépose de l'ancienne installation en allant du plafond vers le sol : luminaires, éléments muraux, sanitaires, revêtement de sol.
Combien de temps dure une rénovation complète de salle de bain ?
Pour une salle de bain standard avec intervention de plusieurs corps de métier (plomberie, électricité, carrelage), comptez généralement deux à trois semaines de travaux effectifs, en tenant compte des temps de séchage entre l'étanchéité et la pose du carrelage.
Faut-il un professionnel pour la plomberie et l'électricité ?
Ce n'est pas obligatoire pour un particulier, mais fortement recommandé. Ces travaux touchent à la sécurité (risque de fuite, de court-circuit) et sont plus coûteux à corriger après coup, une fois les revêtements posés, que réalisés correctement dès le départ.
Combien coûte la rénovation d'une salle de bain en 2026 ?
Les budgets constatés vont généralement de 3 000 € pour un rafraîchissement simple à plus de 10 000 € pour une rénovation complète avec modification des cloisons et de la plomberie, selon la taille de la pièce et le niveau de finition choisi.
